医用气体工程设备带施工工艺解析

日期:2026-02-20 09:59:30 点击量:68 作者:管理员

医用气体工程设备带作为医院临床供气系统的核心载体,其安装质量直接影响医疗安全与设备运行稳定性。本文从施工准备、管道连接、电气布线、质量检测等环节,系统阐述设备带施工的关键工艺要点。

 一、施工准备与材料控制

1. 人员资质

   施工团队需具备医用气体专项资质,技术负责人需持有注册建造师(机电工程)证书,焊工须通过特种设备焊接认证(GTAW6G项目),质量检验员需掌握管道探伤技术。

2. 材料验收

    管道系统:氧气/笑气管道采用304不锈钢无缝管(壁厚≥2.5mm),压缩空气/负压管道选用20#碳钢管(壁厚≥3mm),需提供材质证明书并检测壁厚偏差。

    连接件:阀门采用医用级不锈钢球阀(压力等级1.6MPa),密封材料为聚四氟乙烯(PTFE),需提供《医疗器械注册证》。

    设备带主体:铝合金型材需经静电喷涂处理(涂层厚度0.08-0.12mm),支架采用热镀锌角钢(镀锌层≥80μm)。

 二、核心施工工艺

 1. 管道安装与连接

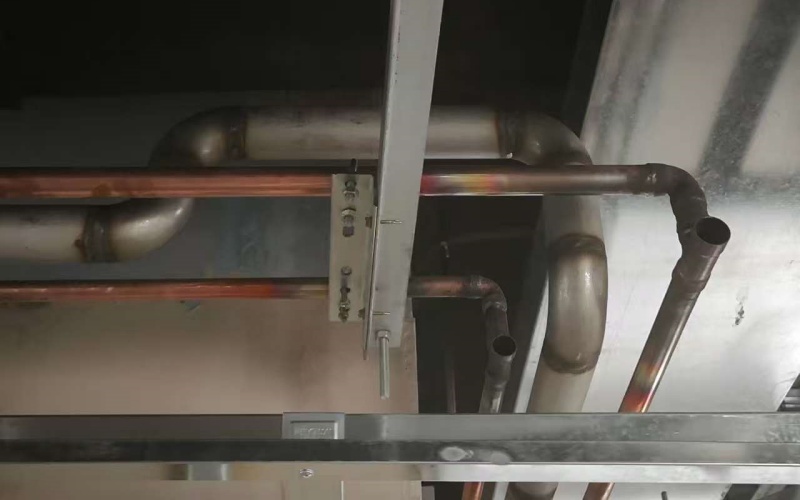

 切割与坡口:

  采用机械切割(砂轮机/等离子切割机),禁止气割。坡口角度30-35°,钝边0.5-1mm,表面打磨至无毛刺。

 焊接工艺:

  氧气管道采用氩弧焊(GTAW),内壁充氩保护(流量5-10L/min),焊接参数:电流80-120A,电压12-15V,速度5-8cm/min。焊缝余高≤2mm,宽度为坡口宽度+2mm。

 无损检测:

  每道焊缝进行100%射线探伤(RT),符合GB/T 3323-2019Ⅱ级标准。

 2. 设备带安装

 定位与固定:

  安装高度1.3-1.5m,墙面平整度偏差≤2mm。采用膨胀螺栓固定,支架间距:

  | 公称直径(mm) | 支架间距(m) |

  |----------------|----------------|

  | ≤25            | 1.5            |

  | 32-50          | 2.0            |

  | ≥70            | 2.5            |

 气体终端连接:

  紫铜管连接采用银钎焊(焊料含银2%),火焰温度控制在800℃以下,立管焊接时承口向上。终端接口安装后用塑料保护帽封堵。

 3. 电气系统布线

 线路分隔:

  强电(220V)与弱电(信号线)分槽敷设,间距≥300mm。照明线路采用BV 2.5mm²铜芯线,设备电源线根据功率选择4-6mm²线缆。

 接地系统:

  接地电阻≤4Ω,采用扁钢(40×4mm)或圆钢(φ12mm)作为接地极,与建筑接地干线可靠焊接。

 三、质量检测与验收

1. 压力测试:

   气体管道按1.5倍工作压力保压30分钟,压力降≤0.5%为合格(如氧气系统测试压力0.9MPa)。

2. 泄漏检测:

   使用氦质谱检漏仪(灵敏度≤1×10⁻¹⁰ Pa·m³/s)对终端接口进行抽检。

3. 标识管理:

   气体终端采用**标准颜色标识(氧气-蓝色、负压-黄色、压缩空气-白色),并标注气体名称及压力范围。

 四、安全与环保措施

 防火防爆:

  施工现场配备灭火器,氧气管道焊接前进行氮气置换(氧含量≤1%)。

废料处理:

  铜屑、焊渣等金属废料分类回收,含银焊料残渣按危险废物处置。

通过严格遵循上述工艺标准,可确保设备带系统满足《医用气体工程技术规范》(GB 50751-2012)要求,为临床提供安全、可靠的医用气体供应保障。
