一、工程概况
1.1 工程基本信息
本工程为医院医用气体专项安装工程,涵盖医用中心供氧系统、中心负压吸引系统、医用压缩空气系统、医用氮气、二氧化碳等特种气体系统,配套完成气源设备、输送管道、阀门组件、楼层终端、压力监测报警、防火封堵及系统调试等全部施工内容。工程施工严格贴合医院病房、手术室、ICU、检验室等功能区域布局,所有系统满足医疗诊疗、急救、监护常态化安全供气需求,施工全过程遵循洁净、无油、防爆、稳压的医用专项标准。
1.2 工程施工范围
1. 气源设备安装:液氧储罐、汇流排、制氧机组、负压真空泵组、空压机、干燥机、精密过滤器、储气罐、特种气体汇流排等设备就位、固定与接线。
2. 管道系统施工:各类医用气体主管、立管、支管、穿墙穿楼板套管安装,管道脱脂、焊接、固定、防腐、保温、标识施工。
3. 终端及配套安装:病房设备带、气体终端插座、分区控制阀、压力仪表、压差报警器、应急切断装置安装调试。
4. 辅助工程施工:管道防火封堵、静电接地、系统试压吹扫、气密性检测、联动调试、竣工验收及成品保护。
1.3 工程施工特点
1. 安全性要求极高:医用氧气为助燃高危气体,全程无油、无尘、防爆施工,严禁油污、杂质混入管道,杜绝动火隐患。
2. 洁净标准严格:所有管材、配件必须脱脂洁净处理,施工全过程封闭作业,避免粉尘污染管道系统。
3. 系统稳定性强:多气体管路并行施工,分区独立管控,杜绝混气、串气问题,保障供气压力恒定。
4. 交叉施工复杂:与土建、水电、装修、弱电工程交叉作业,需精准衔接工序,保护已完成成品。
二、编制依据
1. 《医用气体工程技术规范》(GB 50751-2012)
2. 《医院洁净手术部建筑技术规范》(GB 50333-2013)
3. 《建筑设计防火规范》(GB 50016-2014)
4. 《压力管道规范 工业管道》(GB/T 20801)
5. 《医用中心供氧系统通用技术条件》(YY/T 0298)
6. 《医用中心吸引系统通用技术条件》(YY/T 0299)
7. 本工程施工图纸、设计交底文件、现场勘察资料及甲方施工要求
8. 国家及地方关于医疗工程、特种设备、消防安全的相关规范标准
三、施工总体部署
3.1 施工原则
严格遵循安全**、质量优先、洁净施工、合规达标、高效有序的原则,全程落实医用气体专项施工要求,所有工序样板先行、三检到位,杜绝违章施工、劣质工序,确保系统安全、稳定、长效运行。
3.2 施工组织机构
组建专项医用气体施工班组,岗位职责明确,全程定岗履职:
1. 项目经理:统筹工程进度、质量、安全、协调各方对接,把控整体施工部署。
2. 技术负责人:负责技术交底、工艺把控、方案落地、难题整改、验收资料编制。
3. 质量员:材料进场核验、工序质量巡检、试压检测核查、不合格项整改跟踪。
4. 安全员:现场安全管控、动火审批、防爆防尘、临时用电管理、隐患排查整改。
5. 材料员:管材、设备、配件进场验收、脱脂管控、分类存放、成品保管。
6. 施工班组:持证上岗,负责管道预制、焊接、安装、吹扫、调试等实操工作。
3.3 施工总体流程
施工准备 → 材料设备进场验收 → 现场测量放线 → 管道预制脱脂 → 支架套管安装 → 管道焊接敷设 → 设备就位安装 → 阀门终端安装 → 管道吹扫试压 → 气密性检测 → 接地防腐保温 → 系统联动调试 → 清洁收尾 → 竣工验收 → 移交维保
3.4 施工进度计划
结合医院现场施工条件及交叉作业情况,分区域分段施工:
1. 准备阶段:图纸复核、技术交底、材料进场、现场清理(3天)。
2. 预制施工阶段:管道脱脂、预制、支架制作安装(5-7天)。
3. 安装阶段:管道敷设、气源设备、终端、报警装置安装(根据施工面积调整)。
4. 试验调试阶段:吹扫、试压、气密性试验、系统调试(4天)。
5. 验收移交阶段:整改收尾、资料整理、竣工验收、移交(3天)。
四、主要材料与设备要求
4.1 管材选型标准
1. 医用氧气、压缩空气管道:采用脱脂紫铜管或不锈钢无缝钢管,管壁光滑、无裂纹、无锈蚀、无油污,符合医用洁净标准。
2. 负压吸引管道:选用耐腐蚀、抗负压专用管材,可承受-0.1MPa负压不变形、不渗漏。
3. 特种气体管道(氮气、二氧化碳):专用无缝洁净管道,分区独立布设,严禁混用。
4.2 配件及设备要求
1. 阀门:采用医用专用不锈钢阀门、铜阀门,密封性能优良,耐高压、无泄漏,分区设置手动切断阀与应急电磁阀。
2. 终端:采用医用标准防误插终端,不同气体终端规格、接口、颜色严格区分,杜绝混接。
3. 仪表与报警:压力传感器、压差报警器、压力表精准灵敏,具备超压、欠压报警及自动保护功能。
4.3 材料进场管控
1. 所有材料、设备必须具备合格证、检测报告、材质证明、脱脂记录,特种设备具备特种设备资质文件。
2. 进场材料逐批核验,外观无破损、无油污、无锈蚀,管材端口密封封堵,防止灰尘进入。
3. 管材、配件分区存放,单独设置洁净库房,远离油污、火源、杂物,严禁与普通建材混放。

五、核心施工工艺与技术要点
5.1 管道脱脂施工(核心关键工序)
医用气体管道必须全程无油,油污会引发氧气燃爆风险,所有管材、管件施工前必须彻底脱脂:
1. 脱脂介质:优先采用专用医用管道脱脂剂、三氯乙烯,局部擦拭使用99.5%无水乙醇;严禁使用汽油、柴油、矿物油清洗剂。
2. 脱脂工艺:管材管件采用浸泡脱脂,完全浸没15-30分钟,反复翻动溶解内壁油污;大件管道采用循环冲洗,脱脂后用洁净干燥氮气吹扫。
3. 脱脂验收:目视无油污、无水渍、无杂质,白滤纸擦拭无污渍,验收合格后立即封口保护,做好脱脂记录。
4. 二次防护:施工过程中佩戴洁净手套,严禁徒手触摸管道内壁,切割、焊接全程封闭防尘。
5.2 管道预制与安装
1. 测量放线:根据图纸标高、走向精准放线,立管垂直、横管平直,避开强电、高温、潮湿区域,与电缆间距≥5cm。
2. 管道切割:采用专用切管器、无齿锯切割,切口平整垂直,无毛刺、无铁屑,切割后立即清理端口并封堵。
3. 焊接施工:紫铜管采用银基钎焊,不锈钢管采用氩弧焊,焊缝饱满、平整、无气孔、无夹渣,主干管焊缝按需探伤检测。
4. 支架安装:采用专用防腐支架,间距符合规范,管道固定牢固,避免震动松动;冷热管道分区固定,防止位移。
5. 穿墙穿楼板:加装专用防火套管,管道与套管间隙采用防火封堵材料填充,封堵密实平整,符合消防规范。
5.3 各系统专项施工工艺
5.3.1 中心供氧系统
1. 采用双气源保障模式(液氧储罐+制氧机组),保障ICU、手术室不间断供氧,切换响应时间≤15秒。
2. 供氧管道压力控制在0.2-0.5MPa,主干管、楼层设置分区控制阀,便于故障隔离、检修。
3. 终端安装高度距地1.4m±0.1m,设备带安装平整牢固,标识清晰,插拔顺畅、密封严密。
5.3.2 中心负压吸引系统
1. 真空泵组采用2用1备配置,稳定负压区间**-0.02MPa~-0.07MPa**,吸力均匀、无波动。
2. 管道顺气流方向设置坡度,*低点设置排污装置,防止积水、积污堵塞管道。
3. 系统无负压泄漏,停机后负压保压稳定,无快速回落现象。

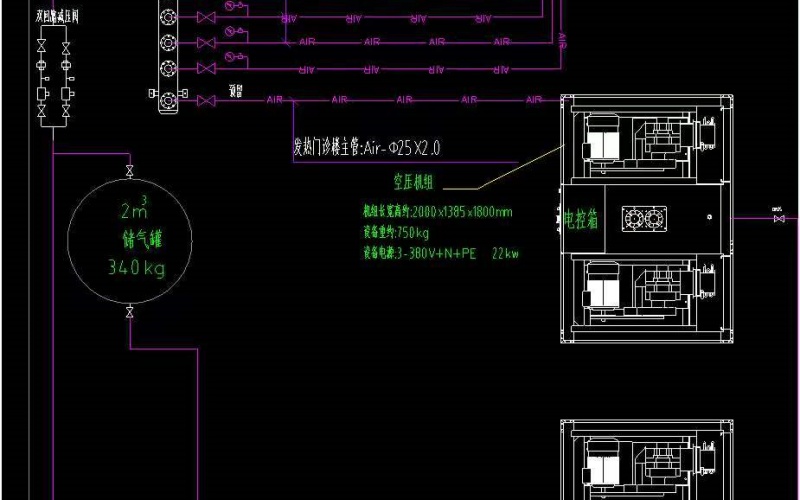

5.3.3 医用压缩空气系统
1. 空压机、干燥机、三级精密过滤器依次安装,去除水分、油污、杂质,保障气源洁净干燥。
2. 储气罐固定牢固,安全阀、压力表校验合格,管路压力稳定,无漏水、漏气现象。
3. 终端供气干燥无杂质,满足诊疗、设备使用洁净要求。
5.3.4 特种气体系统
氮气、二氧化碳等气体管道独立布设,全程不与其他气体管路交叉混接,单独设置控制阀、压力表、报警装置,标识清晰,分区管控。
5.4 报警及电气系统安装
1. 各楼层、关键科室设置气体压力声光报警装置,超压、欠压、断气即时报警。
2. 所有气体设备、管道做好静电接地,接地电阻符合防爆规范,杜绝静电积聚。
3. 电气接线规范,设备接地可靠,弱电信号线与气管、强电管线分区布设,避免干扰。
5.5 防腐、保温与标识
1. 管道除锈后涂刷专用防腐漆,室外、潮湿区域增加防腐层数,杜绝锈蚀渗漏。
2. 低温、结露风险管道做保温处理,保温层密闭无破损。
3. 所有管道、阀门、终端粘贴专用气体标识、流向箭头、警示标识,颜色区分各类气体,清晰可辨。
六、系统试验与调试
所有安装工序完成后,分阶段开展吹扫、试压、气密性试验,未达标严禁投入使用。
6.1 管道吹扫清洁
1. 采用洁净干燥压缩空气或氮气分段吹扫,吹扫流速≥20m/s,逐段清除管内粉尘、焊渣、杂质。
2. 吹扫终点采用白靶板检测,无污渍、无杂物为合格,做好吹扫记录。
6.2 强度压力试验
1. 氧气、压缩空气管道:试验压力为工作压力1.5倍,稳压10分钟,管道无变形、无渗漏、压力无骤降。
2. 负压管道:正压强度试验,稳压无破损、无泄漏为合格。
6.3 严密性气密性试验
1. 试验压力为工作压力1.15倍,稳压24小时,压力降符合规范要求,无渗漏、无串气。
2. 负压系统保压试验:停机保压1小时,负压回落值符合标准,系统密封完好。
6.4 系统联动调试
1. 气源设备单机调试:制氧机、真空泵、空压机启停正常,参数达标、运行平稳、无异响。
2. 分区供气调试:逐楼层、逐终端测试供气压力、流量、负压值,全部达到设计标准。
3. 报警系统调试:模拟超压、欠压、断气工况,声光报警、自动切换功能正常灵敏。
七、质量保证措施
1. 样板先行:管道焊接、终端安装、封堵等关键工序先做样板,验收合格后大面积施工。
2. 三检制度:严格执行自检、互检、专检,每道工序验收合格后方可进入下道工序。
3. 材料严控:杜绝无资质、不合格、未脱脂材料进场,所有材料全程可追溯。
4. 工艺严控:严格遵循医用气体专项工艺标准,焊接、脱脂、试压、调试专人专项负责。
5. 资料同步:施工资料、试验记录、隐蔽工程记录随施工同步整理,真实完整、规范归档。
八、安全文明施工措施
8.1 防爆防火安全
1. 施工现场严禁烟火,氧气作业区域禁止动火、禁止携带火种,动火作业必须专项审批、配备灭火器材。
2. 全程无油施工,所有工具、设备、人员穿戴无油污,杜绝油脂接触氧气管道。
3. 易燃易爆区域设置警示标识,划分防爆作业区,专人值守管控。
8.2 现场施工安全
1. 施工人员持证上岗,岗前专项安全、技术交底,熟悉医用气体高危施工风险。
2. 临时用电规范,一机一闸一保护,杜绝私拉乱接,防水防漏电。
3. 高空作业佩戴防护用具,管道、设备堆放稳固,杜绝坠落、坍塌风险。
8.3 文明施工与成品保护
1. 施工现场每日清理,材料摆放整齐,垃圾日产日清,保持洁净施工环境。
2. 已安装完成的终端、设备、管道做好防护包裹,避免碰撞、污染、损坏。
3. 夜间施工严控噪音,规避医院诊疗、休息时间,减少现场干扰。
九、竣工验收与移交
9.1 验收内容
1. 外观验收:管道敷设顺直、支架牢固、标识清晰,终端设备安装规范、无破损、无错装。
2. 功能验收:各系统供气稳定、参数达标,终端插拔顺畅,报警、切换功能正常。
3. 试验验收:强度试验、气密性试验、吹扫试验全部合格,试验记录完整。
4. 资料验收:竣工图纸、材料资质、检测报告、试验记录、隐蔽资料齐全归档。
9.2 移交与培训
1. 工程验收合格后,整理全套竣工资料移交甲方存档。
2. 对医院运维人员开展设备操作、日常巡检、故障排查、应急处置专项培训。
十、售后维保方案
1. 质保期内全程免费维保,出现故障2小时响应,24小时现场处置。
2. 定期上门巡检,对管道、阀门、设备、报警系统全面检测调试,排查隐患。
3. 终身提供技术咨询、配件更换、系统升级服务,保障医用气体系统长期稳定运行。
十一、应急预案
1. 气体泄漏应急:立即关闭区域应急切断阀,疏散人员、通风散气,禁止明火及电气启停,排查漏点维修整改。
2. 压力异常应急:报警触发后立即核查气源设备,切换备用机组,排查管道堵塞、泄漏问题,快速恢复正常压力。
3. 动火突发隐患:立即停止作业,扑灭明火,隔离易燃易爆物资,上报现场负责人处置。
